Istmo de Tehuantepec, Oaxaca, junio de 2026.
Comunidades del Istmo de Tehuantepec, con el respaldo de más de 130 organizaciones nacionales e internacionales, denunciaron en un pronunciamiento, la opacidad con la que la empresa Helax Istmo, filial del fondo de inversión danés Copenhagen Infrastructure Partners, y distintas autoridades mexicanas, han promovido un megaproyecto energético en la región sin garantizar información pública, completa y accesible para las comunidades que podrían ser afectadas, se quejaron.
El proyecto, dicen, ha sido presentado como una inversión estratégica vinculada al Corredor Interoceánico del Istmo de Tehuantepec y a la llamada transición energética, mientras la información sobre sus componentes, impactos, permisos, necesidades de agua, ocupación territorial y acuerdos institucionales ha permanecido fragmentada, reservada o fuera del alcance de la población.

No se conoce qué superficie se busca ocupar, qué territorios serían afectados, quién se beneficiaría de la energía producida y cuáles serían las consecuencias ambientales, sociales y territoriales para nuestros pueblos.
El proyecto fue anunciado en 2023 a partir de un Memorando de Entendimiento firmado entre Helax Istmo, el Corredor Interoceánico del Istmo de Tehuantepec y la Secretaría de Marina, con una inversión prevista de 10 mil millones de dólares. Desde entonces, se ha promovido públicamente como una iniciativa de producción de hidrógeno y amoniaco “verde”.

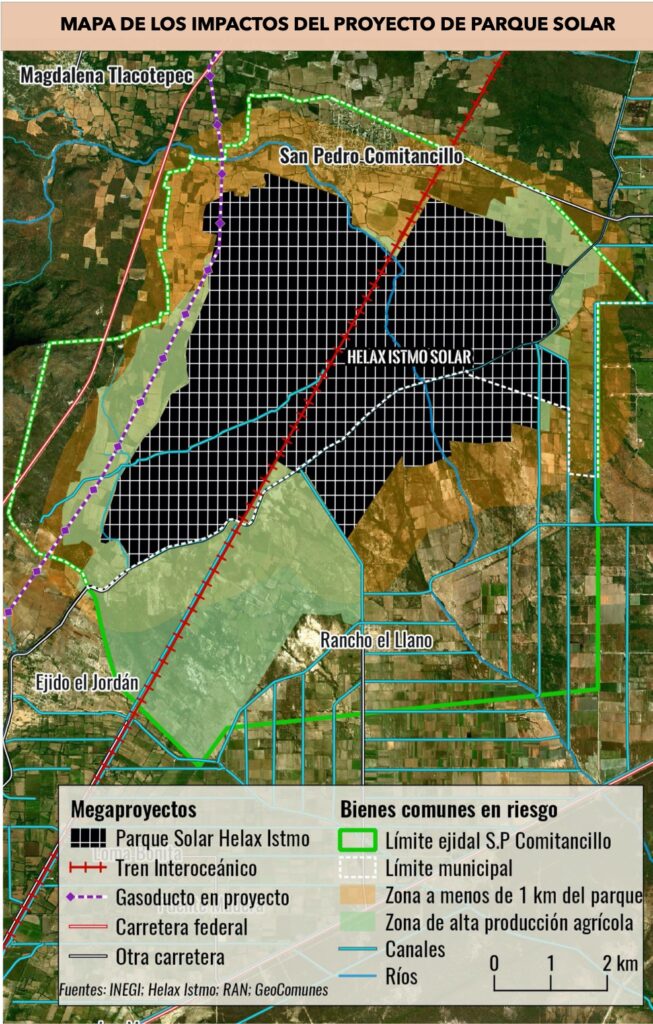

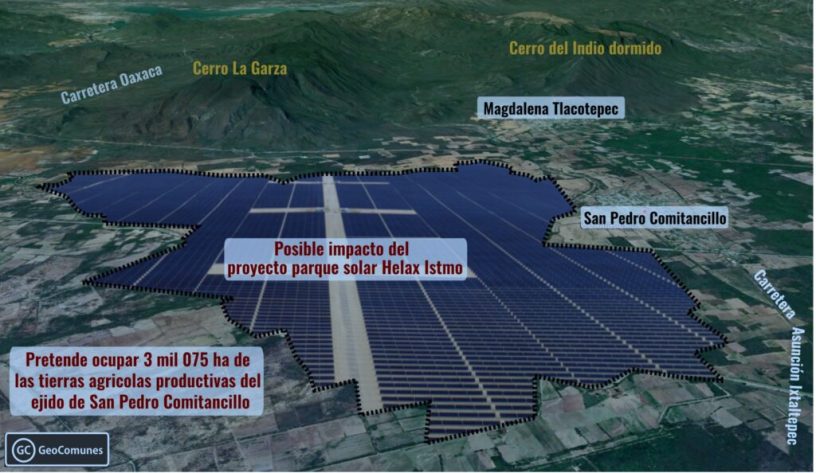

Sin embargo, la información disponible muestra que no se trataba únicamente de una planta industrial ubicada en Ixtepec, sino de un conjunto de infraestructuras extendidas sobre distintos territorios del Istmo. Entre sus componentes se contemplaban un parque fotovoltaico de casi tres millones de paneles, con una capacidad estimada de 1,674 megawatts, sobre aproximadamente 5,000 hectáreas de tierras agrícolas y de selva baja espinosa caducifolia en el ejido de Asunción Ixtaltepec; parques eólicos con 190 aerogeneradores sobre 25 mil hectáreas de tierras comunales y ejidales en Ciudad Ixtepec, Chivela y Santiago Ixtaltepec; una planta desalinizadora en Salina Cruz; un pozo subterráneo para abastecer el proceso de electrólisis; una planta de transformación del hidrógeno en amoniaco cerca de Rincón Moreno y ductos entre distintas instalaciones industriales y el puerto de Salina Cruz.
No se ha informado de manera completa sobre el volumen total de agua que requeriría la operación industrial, la ubicación y características técnicas del pozo subterráneo, los posibles impactos sobre ojos de agua y pozos tradicionales, ni sobre las consecuencias para zonas agrícolas, tierras de uso común, vegetación, fauna, caminos comunitarios y actividades productivas. Tampoco se ha informado con claridad cuál sería el destino de la electricidad generada, quién la controlaría y qué relación tendría con la infraestructura industrial del Corredor Interoceánico.
A decir de los quejosos, la empresa no ha presentado ninguna Manifestación de Impacto Ambiental (MIA) ante la Semarnat para los diferentes componentes del proyecto que permita analizar de manera integral las afectaciones del proyecto. Aunque Helax Istmo presentó dos Evaluaciones de Impacto Social ante la Secretaría de Energía, una para el proyecto fotovoltaico y otra para el proyecto eólico, dicha información fue clasificada como reservada por un periodo de dos años. Posteriormente, tras nuevas solicitudes de acceso a la información, se liberaron versiones públicas, pero la información técnica y de ubicación fue testada bajo argumentos de confidencialidad, secreto industrial y secreto comercial. Los documentos disponibles no permiten conocer con claridad las características reales de los proyectos ni evaluar adecuadamente sus impactos territoriales, sociales y ambientales.
En este contexto, aseveraron que conocieron mediante solicitudes de acceso a la información que, en diciembre de 2025, Helax Istmo comunicó al Corredor Interoceánico que el proyecto, originalmente presentado como una iniciativa de hidrógeno verde, fue reconfigurado como un proyecto de generación eléctrica. La empresa justificó este cambio por condiciones geopolíticas, cancelación o postergación de fondos internacionales destinados al hidrógeno verde y retrasos tecnológicos asociados a estas iniciativas.
También informó su desistimiento de continuar con la adjudicación directa del Polo de Desarrollo para el Bienestar de Ciudad Ixtepec, donde originalmente se pretendía instalar la planta de hidrógeno. Hasta ahora, ni Copenhagen Infrastructure Partners ni el gobierno mexicano han informado públicamente sobre este cambio, lo que profundiza la opacidad del proyecto y deja abiertas nuevas preguntas sobre sus verdaderos alcances, su carácter especulativo y los impactos que podría seguir generando en el Ist
Por eso, denuncian que “el proyecto cambia, se adapta y se reconfigura en función de intereses geopolíticos y privados ajenos a nuestros territorios y sin que la población directamente afectada sea informada de manera completa y oportuna. Nos oponemos a que las empresas privadas con la complicidad de las autoridades mexicanas andan especulando y jugando con nuestros territorios y nuestras vidas en función de sus intereses económicos y políticos”.
SUS EXIGENCIAS
Exigimos la cancelación definitiva del proyecto Helax-CIP en todos sus componentes. Exigimos que Copenhagen Infrastructure Partners y Helax Istmo retiren formalmente cualquier intención de imponer infraestructura energética en nuestros territorios y que las autoridades mexicanas dejen de promover, facilitar o respaldar esta iniciativa bajo cualquier modalidad.
Exigimos que se haga pública toda la información relacionada con el proyecto y su actual reconfiguración, incluyendo permisos, acuerdos, comunicaciones institucionales, superficies contempladas para ocupación territorial, destino de la electricidad y alcances reales de la reconfiguración anunciada por la empresa.
Exigimos a las autoridades mexicanas que informan si el proyecto deja de formar oficialmente parte del Corredor Interoceánico del Istmo de Tehuantepec (CIIT) ya que hasta la fecha siempre ha sido promovido como tal por el CIIT, la Secretaría de Marina y los distintos niveles de gobierno (federal, estatal y municipal).
Exigimos también que se suspenda cualquier proceso de negociación, consulta, renta de tierras o gestión territorial relacionado con el proyecto mientras las comunidades no contemos con información completa y condiciones reales para decidir colectivamente sobre nuestro territorio. Y que se respete el respeto pleno a la autonomía y libre determinación de los pueblos Ikoots, Ayuuk, Binnizá y Angpøn y a sus formas y espacios propios de toma de decisiones.
FIRMAN
Comité Ixtepecano en Defensa de la Vida y el Territorio
GeoComunes
Collaborative Research Center for Resilience (CRCR)
Observatorio Ciudadano Comunitario del Agua Oaxaca (OCCAMA)
Unión de Comunidades Indígenas de la Zona Norte del Istmo (UCIZONI)
